Каркасний будинок: як влаштовані стіни та дах
Дем’ян Підгірнийавтор про будівництво будинків
Зміст
- З чого складається каркасний будинок
- Які шари стіни утримують тепло й захищають від вологи
- Як розрахувати об’єм утеплювача для стіни
- Як захистити утеплювач і вузли з’єднання від вологи
- Як зводять каркасний будинок
- Що перевірити в пропозиції під ключ
- Переваги й обмеження дерев’яного каркаса
- Як перевірити проєкт перед будівництвом
Каркасний будинок — це будівля, у якій навантаження сприймає система стійок, обв’язок, перекриттів і крокв, а простір між елементами стін заповнюють утеплювачем. Пароізоляція з боку приміщення та вітрозахист ззовні допомагають зберігати його сухим за умови правильно виконаних стиків. Нижче — будова основних конструкцій, послідовність робіт і перелік того, що слід перевірити в пропозиції під ключ. Окремо розберемо, де волога потрапляє до вузлів з’єднання.
З чого складається каркасний будинок
Дерев’яні стійки передають навантаження від верхньої обв’язки до нижньої, а далі — на основу через запроєктовані опори. Обшивка додає стіні жорсткості лише тоді, коли проєкт визначає матеріал, кріплення та спосіб її з’єднання з каркасом. Відстань між стійками беруть із креслень, а не підлаштовують довільно під ширину утеплювача.

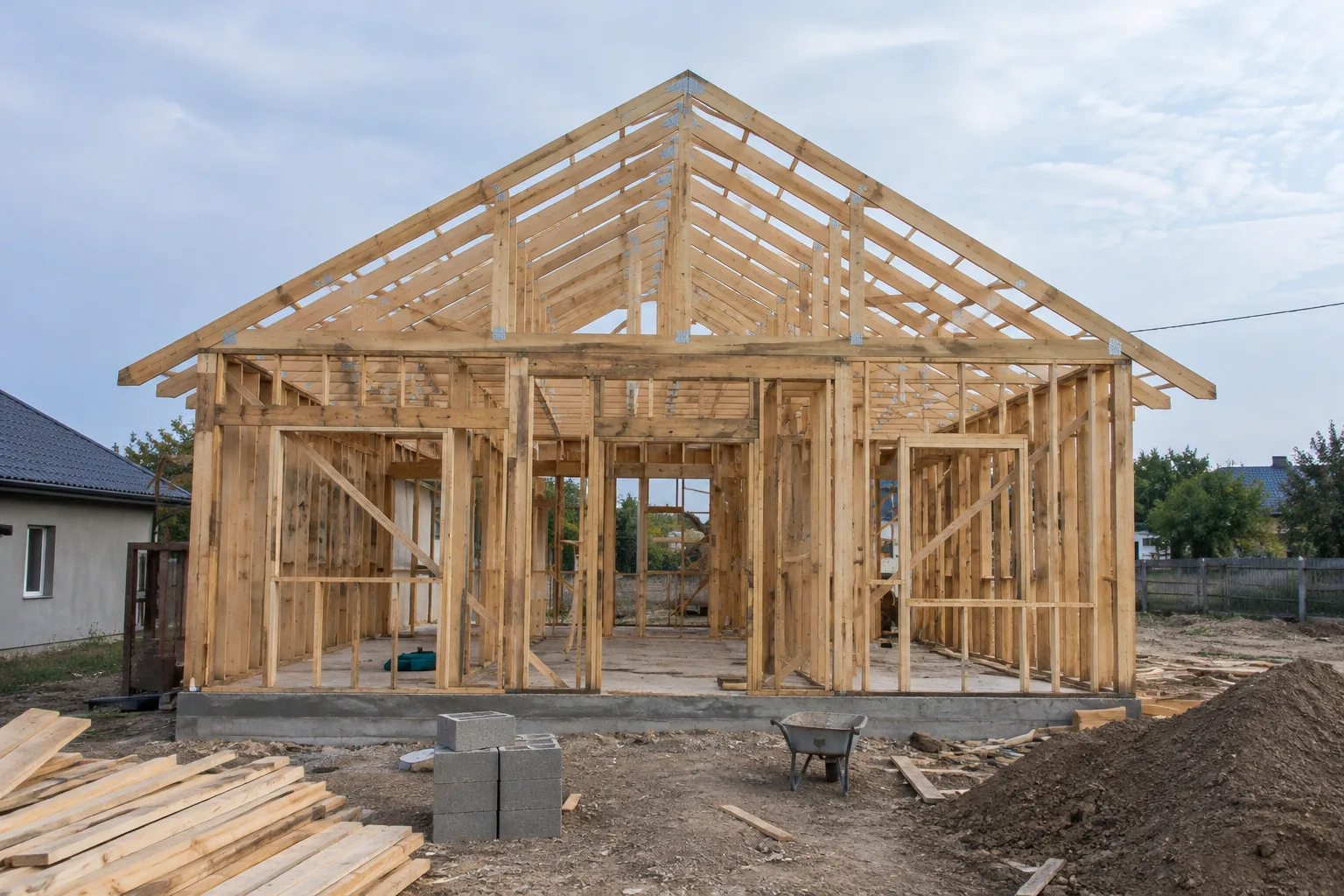

Крокви тримають покриття даху й передають навантаження на стіни. У місцях їхнього спирання особливо важливі кріплення та безперервний шлях передачі навантаження.
Порівнюючи рішення для дерев’яного будинку, розрізняйте несучий каркас і шари, що лише огороджують приміщення. У кресленнях перевірте три групи вузлів: опирання стін на основу, з’єднання з перекриттям і примикання даху. Самого плану кімнат для цієї перевірки недостатньо.
Які шари стіни утримують тепло й захищають від вологи
У типовій утепленій каркасній стіні шари читають від приміщення до вулиці. Їхня послідовність показує не лише місце утеплювача, а й напрямок, у якому конструкція має відводити випадкову вологу. Конкретний склад стіни, кріплення та сумісність мембран визначають у проєкті.
| Шар | Місце у стіні | Що перевірити |
|---|---|---|
| Внутрішня обшивка | з боку кімнати | місця кріплення та проходи комунікацій |
| Пароізоляція й повітряний бар’єр | перед утепленою частиною | проклеювання стиків і примикань |

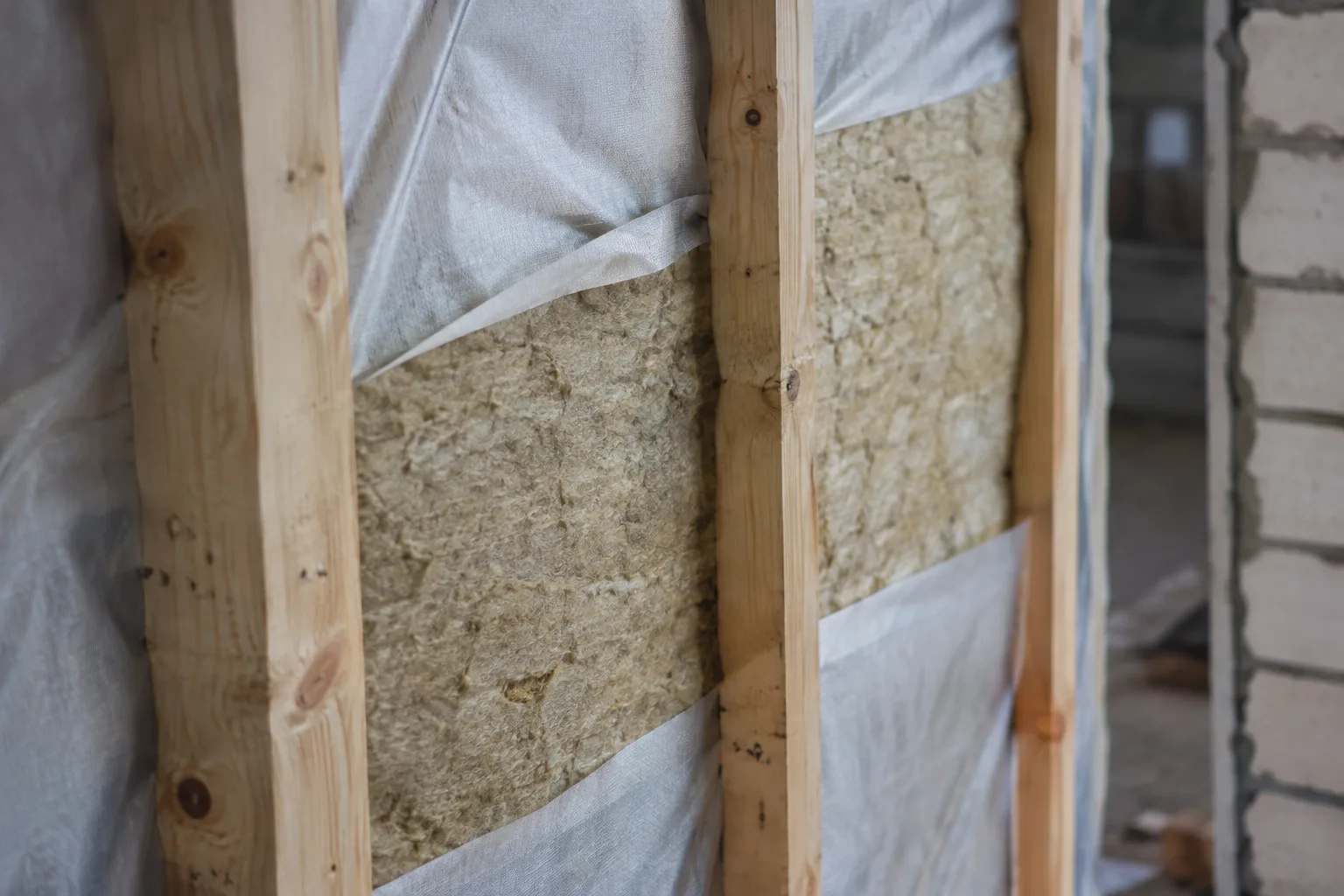

| Стійки з утеплювачем | у товщі каркаса | заповнення проміжків без порожнин |
| Вітрозахисна мембрана | ззовні утеплювача | нахлести, отвори та відведення води |
| Фасадне облицювання | зовнішній шар | спосіб кріплення та тип повітряного зазору, якщо він є |
Пароізоляція стримує надходження водяної пари з приміщення в утеплену частину стіни. Герметично з’єднані полотна також працюють як повітряний бар’єр: потік теплого повітря крізь щілину переносить вологу до холодніших шарів. Окремий матеріал із назвою «пароізоляція» не замінить ущільнення біля вікон, перекриття й труб.
Вітрозахисна мембрана прикриває утеплювач від продування та води, що потрапила за облицювання. Вона не є заміною фасаду або покрівельної гідроізоляції. Для утеплення каркасного будинку потрібні назва конкретного виробу, його технічний документ і розрахунок стіни: однакова товщина різних матеріалів сама по собі не доводить однакових теплових властивостей.

Для утепленої каркасної стіни порівняйте теплопровідність і доступні характеристики плит із кам’яної вати.
| Виріб | Теплопровідність λ, Вт/(м·К) | Густина, кг/м³ | Розмір у маркуванні | Тривале водопоглинання, кг/м² | Реакція на вогонь, євроклас |
|---|---|---|---|---|---|
| ROCKMIN UA 050/01000/0600 35PAC/PAL MAL | 0,039 (в умовах експлуатації) | 26 | 050/01000/0600 | — | — |
| ROCKMIN UA 150/01000/0600 35PAC/PAL MAL | 0,039 (в умовах експлуатації) | 26 | 150/01000/0600 | — | — |
| ROCKMIN PLUS 060/01000/0610 30PAC/PAL MAL | 0,039 (в умовах експлуатації) | 31 | 060/01000/0610 | — | — |
| ROCKMIN PLUS 120/01000/0610 30PAC/PAL MAL | 0,039 (в умовах експлуатації) | 31 | 120/01000/0610 | — | — |
| ROCKWOOL VENTIROCK | 0,035 (декларований коефіцієнт) | — | — | ≤ 3,0 | A1 |
Джерело: технічний опис ROCKMIN UA, ROCKWOOL; технічний опис ROCKMIN PLUS, ROCKWOOL; сторінка виробу VENTIROCK, ROCKWOOL.
Як розрахувати об’єм утеплювача для стіни
Визначте площу стіни за її розмірами та відніміть площу отворів. Помножте результат на проєктну товщину шару — так ви отримаєте геометричний об’єм утеплювача.
Це попередня оцінка: частину об’єму займають стійки, а під час розкрою виникають відходи. Для власної стіни підставте її розміри, сумарну площу отворів і проєктну товщину. Кількість упаковок визначайте за площею або об’ємом покриття в технічному документі обраного виробу. Достатність товщини перевіряють окремим теплотехнічним розрахунком із його заявленою теплопровідністю та урахуванням стійок.
Як захистити утеплювач і вузли з’єднання від вологи

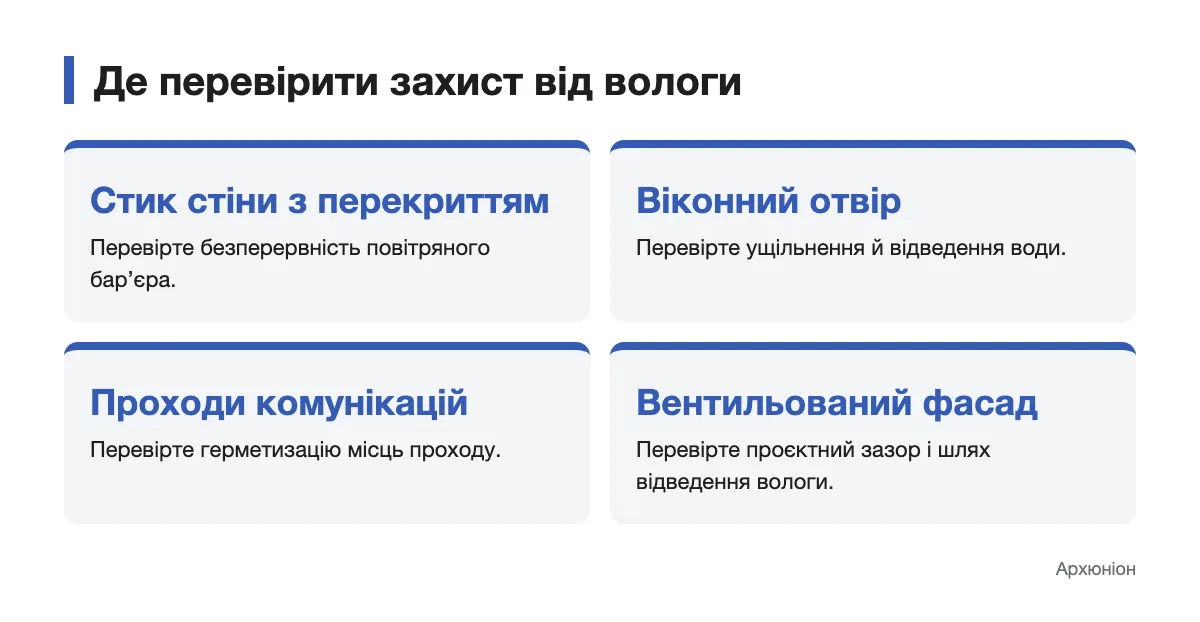

У стіні є два різні шляхи надходження вологи: з повітрям із приміщення та ззовні через отвори чи облицювання. Тому внутрішній повітряний бар’єр перевіряють на герметичність, а зовнішні шари — на можливість відвести воду. Найпильнішої уваги потребують чотири місця: стик із перекриттям, віконний отвір, проходи комунікацій і фасадний зазор.

У вузлі стіни з перекриттям полотна пароізоляції повинні з’єднуватися без розриву повітряного бар’єра. Навколо труб і кабелів потрібні передбачені проєктом ущільнення. Біля вікна перевіряють і внутрішню герметизацію, і зовнішній шлях відведення води: ці завдання не виконує один відкритий шов.
«Оцінюйте не окремий рулон мембрани, а весь шлях захисту від вологи. Розрив у примиканні здатен звести нанівець акуратний монтаж на рівній ділянці стіни». — Дем’ян Підгірний, автор про будівництво будинків
Якщо фасад запроєктований вентильованим, облицювання не повинне перекривати передбачений шлях руху повітря та виходу води. Перед закриттям стіни зафіксуйте стики й проходи на фото: після монтажу внутрішньої обшивки їх уже не видно.
Як зводять каркасний будинок
Зведення каркасного будинку починається з узгодженого проєкту. У ньому мають збігатися рішення щодо основи, несучих елементів, утеплення й проходів інженерних мереж. Послідовність допомагає вчасно оглянути роботи, які згодом закриє обшивка.
- Підготуйте проєкт із планами, розрізами та вузлами опирання; визначте місця проходів комунікацій.
- Виконайте основу за проєктом і перевірте її геометрію та місця кріплення нижньої обв’язки.
- Змонтуйте стіни й перекриття, звіряючи положення стійок, балок і кріплення з кресленнями.
- Зберіть кроквяну систему та влаштуйте покрівельні шари й відведення води.
- Встановіть вікна, прокладіть комунікації, змонтуйте утеплювач і захисні мембрани.
- Огляньте приховані вузли, після чого закрийте стіни обшивкою та виконайте оздоблення.
До завершення пункту 5 варто погодити огляд стиків мембран і вузлів біля отворів. Якщо підрядник пропонує каркасне будівництво з готових панелей, з’ясуйте, які шари й з’єднання можна буде оглянути вже на ділянці. Порядок монтажу панелей відрізняється, але потреба прийняти приховані роботи залишається.
Що перевірити в пропозиції під ключ
Фраза «каркасний будинок під ключ» не визначає однакового складу робіт у різних пропозиціях. Порівнюйте не загальну назву пакета, а специфікацію та межу відповідальності підрядника. Для цього запросіть перелік щонайменше п’яти груп:
- проєктні креслення й вузли, за якими виконуватимуть монтаж;
- деревину, обшивку, утеплювач і мембрани з назвами конкретних виробів;
- основу, покрівлю, вікна та фасад із зазначенням, хто їх постачає і монтує;
- інженерні мережі та оздоблення з чітко описаними межами робіт;
- порядок огляду прихованих вузлів і документування змін матеріалів.
Зіставте цей перелік із договором і кресленнями: матеріал, названий у рекламі, але відсутній у специфікації, не слід вважати погодженою комплектацією.
«Просіть показати склад пропозиції на кресленні й у специфікації одночасно. Так легше помітити роботи, які кожна сторона вважає обов’язком іншої». — Дем’ян Підгірний, автор про будівництво будинків
Переваги й обмеження дерев’яного каркаса
Дерев’яний каркас розділяє несучу функцію та утеплення: стійки сприймають навантаження, а заповнення між ними зменшує втрати тепла. Це дає змогу оглянути конструкцію до обшивки й прокласти частину комунікацій у запроєктованих порожнинах.
Водночас стійка займає місце в теплоізоляційному шарі, а необроблений стик порушує повітряний бар’єр. Тому в розрахунку стіни враховують дерев’яні елементи, а під час приймання — не лише площину стіни, а й її примикання до інших конструкцій.
Як перевірити проєкт перед будівництвом
Перед замовленням зіставте три речі: креслення вузлів, специфікацію матеріалів і перелік робіт у договорі. Позначте на планах місця стику стіни з перекриттям, віконні отвори та проходи комунікацій. Якщо для них немає погодженого рішення, попросіть доповнити проєкт до початку монтажу. Так перевірка комплектації матиме конкретну основу, а приховані роботи — зрозумілі критерії приймання.
Запитання й відповіді
З чого почати зведення каркасного будинку?
Почніть із проєкту будинку та ділянки: визначте планування, конструкцію основи й місця інженерних вводів. За цими рішеннями можна складати специфікацію та порівнювати пропозиції підрядників.
З яких шарів складається стіна каркасного будинку?
У типовій схемі від кімнати назовні йдуть внутрішня обшивка, пароізоляція, стійки з утеплювачем, вітрозахист, вентильований повітряний зазор і дерев’яне фасадне облицювання. У частині випробуваних стін зазор був невентильованим або його не було, а розташування пароізоляції відрізнялося.
Чим утеплюють каркасний будинок?
Матеріал підбирають для конкретної конструкції стіни, перекриття чи даху. Перед замовленням перевіряють його технічний документ і розрахунок потрібної товщини, а під час монтажу — заповнення проміжків між елементами каркаса.
Що входить до будівництва каркасного будинку під ключ?
Єдиного складу такої пропозиції немає. Перелік проєктних робіт, матеріалів, інженерних систем та оздоблення має бути визначений у специфікації й договорі.
Повідомити про помилку
Читайте також
Основи та стіни
Бетон у приватному будівництві: де його застосовують
Основи та стіни
Цегла для стін: вибір матеріалу та способу кладки
Основи та стіни
Шлакоблоки: властивості й застосування
Основи та стіни
